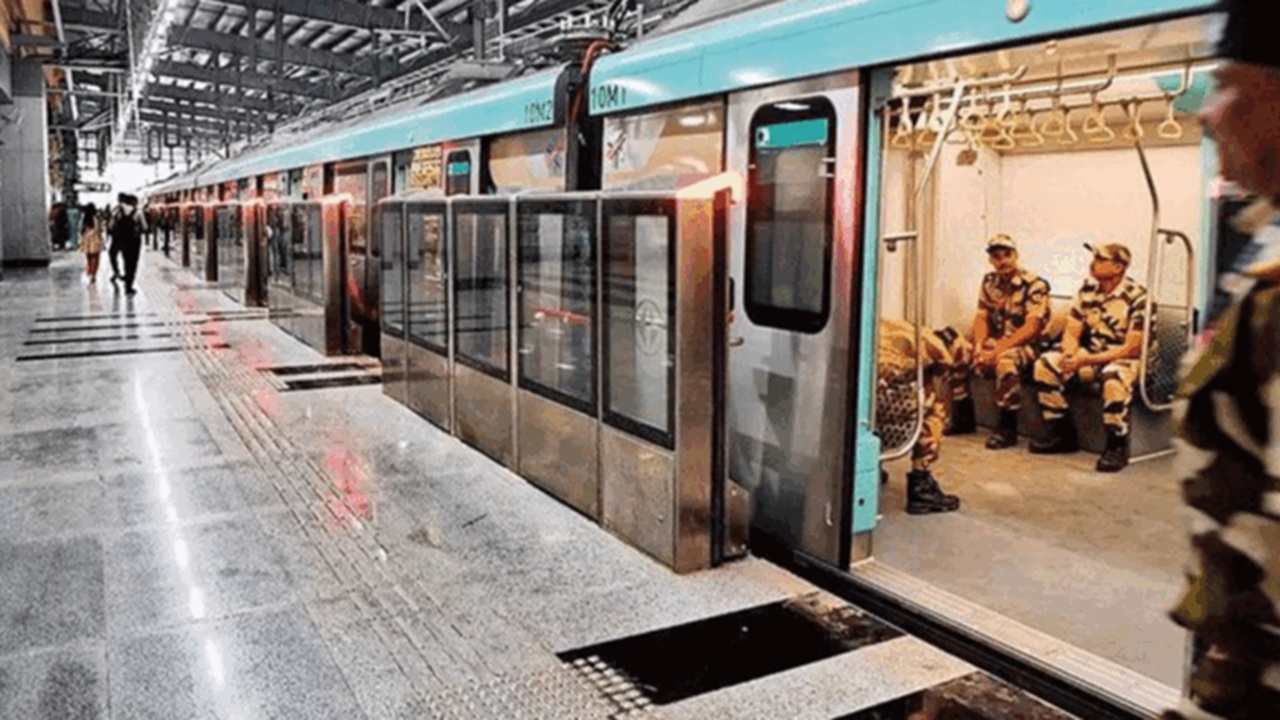

मुंबई मेट्रो फेज-३ चा पहिला टप्पा पूर्ण, बीकेसी ते वरळी प्रवास कधी सुरू होणार? (फोटो सौजन्य-X)
मेट्रो-३ कॉरिडॉरच्या दुसऱ्या टप्प्याची चाचणी सुरू झाल्यामुळे, वरळी ते बीकेसी आणि मुंबईतील आरे येथे प्रवास करणाऱ्या प्रवाशांसाठी आनंदाची बातमी आहे. बीकेसी ते आचार्य अत्रे चौक हा ९.६ किमीचा मार्ग पुढील काही आठवड्यात खुला होण्याची अपेक्षा आहे. ज्यामुळे प्रवाशांना वरळीशी थेट संपर्क साधता येईल.
वरळी ते बीकेसी किंवा आरे असा दररोज प्रवास करणाऱ्या प्रवाशांना पुढील १५-२० दिवसांत मोठा दिलासा मिळणार आहे. मेट्रो-३ कॉरिडॉरच्या दुसऱ्या टप्प्यातील मार्गाच्या मेट्रो रेल सेफ्टी कमिशनर (सीएमआरएस) यांच्याशी संबंधित तपासणीचे काम सोमवारपासून सुरू झाले आहे. सीएमआरएसची चौकशी पुढील आठवड्यात पूर्ण होण्याची अपेक्षा आहे. यानंतर, एप्रिलच्या तिसऱ्या किंवा चौथ्या आठवड्यात, मेट्रो-३ कॉरिडॉरचा ९.६ किमीचा मार्ग देखील सामान्य प्रवाशांसाठी खुला होईल.
मेट्रो-३ कॉरिडॉरच्या बीकेसी आणि आचार्य अत्रे चौक दरम्यान गेल्या चार महिन्यांपासून मेट्रोची चाचणी सुरू होती. मुंबई मेट्रो रेल कॉर्पोरेशन (एमएमआरसीएल) ने केलेल्या तपासणीत, मेट्रोच्या ९.६ किमी मार्गावर बसवलेली सर्व उपकरणे योग्यरित्या कार्यरत असल्याचे आढळून आले. यानंतर, एमएमआरसीएलने सीएमआरएस टीमला अंतिम तपासणीसाठी आमंत्रित केले.
मेट्रोच्या ९.६ किमी मार्गावर ६ मेट्रो स्थानके आहेत. मेट्रोचा दुसरा टप्पा सुरू झाल्यानंतर, कॉरिडॉरच्या एकूण ३३.३५ किमी मार्गापैकी २० किमीच्या मार्गावर प्रवाशांना मेट्रो सेवा उपलब्ध होईल. प्रवाशांना आरे ते वरळी (आचार्य अत्रे चौक) असा प्रवास मुंबई मेट्रोने करता येईल.
मेट्रो सुरू करण्यापूर्वी सामान्य प्रवाशांना सीएमआरएसकडून प्रमाणपत्र घेणे बंधनकारक आहे. सीएमआरएस तपासणीमध्ये ट्रॅक, ओव्हरहेड सिस्टीम, अग्निसुरक्षा, वायुवीजन यंत्रणा, आपत्कालीन निर्गमन मार्ग, स्टेशनवर उपलब्ध असलेल्या प्रवाशांच्या सुविधा इत्यादींची तपासणी केली जाते. यासाठी, सीएमआरएसचे वेगवेगळे पथक मेट्रो मार्गावर बसवलेल्या सर्व उपकरणांची तपासणी करतात. तपासणी दरम्यान काही दोष आढळल्यास, मेट्रो प्रशासनाला त्या दोषाबद्दल माहिती दिली जाते आणि ती दुरुस्त करण्यासाठी वेळ दिला जातो. यानंतर, CMRS अंतिम तपासणी सेवा सुरू करण्यासाठी हिरवा कंदील देते.
मेट्रो-३ कॉरिडॉरचा दुसरा टप्पा प्रवाशांच्या सोयी तसेच अभियांत्रिकीच्या दृष्टिकोनातून खूप महत्त्वाचा आहे. बीकेसी ते धारावी जोडण्यासाठी, मिठी नदीखाली एक भूमिगत मेट्रो मार्ग बांधण्यात आला आहे. बीकेसी आणि धारावी दरम्यान मेट्रो पाण्याखाली सुमारे २५ मीटर धावेल. मिठी नदीखाली ९१५ मीटर लांबीचा बोगदा पूर्ण झाला आहे. मेट्रो ३ कॉरिडॉर अंतर्गत मिठी नदीखाली तीन बोगदे बांधत आहे. यात १.५ किलोमीटरचे दोन बोगदे आणि १५४ मीटरचा एक बोगदा आहे. यापैकी एका बोगद्याचे काम ६६० मीटरपर्यंत, दुसऱ्या बोगद्याचे २४० मीटरपर्यंत आणि तिसऱ्या बोगद्याचे सुमारे १५ मीटरपर्यंतचे काम पूर्ण झाले आहे. हे लक्षात घेण्यासारखे आहे की मेट्रो-३ च्या दोन स्थानकांमध्ये, धारावी आणि बीकेसी दरम्यान मिठी नदीचा १.४ किलोमीटर लांबीचा पट्टा आहे. या दोन्ही स्थानकांना जोडण्यासाठी मिठी नदीखाली एक बोगदा बांधला जात आहे.
आरे ते कफ परेड पर्यंत मेट्रो मार्ग बांधला जात आहे. एकूण ३३.५ किमीच्या मार्गापैकी, आरे ते बीकेसी हा मार्ग विधानसभा निवडणुकीपूर्वी प्रवाशांसाठी खुला करण्यात आला. एप्रिलच्या अखेरीस बीकेसी ते आचार्य अत्रे चौकापर्यंत मेट्रो सेवा सुरू होण्याची अपेक्षा आहे. त्याच वेळी, एमएमआरसीएल जुलैपर्यंत आचार्य अत्रे चौक ते कफ परेडपर्यंत मेट्रो सेवा सुरू करण्याच्या योजनेवर काम करत आहे. काही दिवसांपूर्वी, मेट्रो ट्रेन कफ परेडपर्यंत हलवून, मेट्रो प्रशासनाने संपूर्ण मार्गावर ट्रेन तपासणीचे काम पूर्ण केले आहे.
सीप्स
एमआयडीसी
मरोळ नाका
सीएसएमआयए (टी२)
सहार रोड
सीएसएमआयए (टी१)
सांताक्रूझ
वांद्रे कॉलनी
बीकेसी
धारावी
शितला देवी मंदिर
दादर
सिद्धिविनायक
वरळी
आचार्य अत्रे चौक
